【互动家园】成都锦通档案高压细水雾泵组安装历程
2020/11/25 13:25:15 次浏览
来自销售部郭淩超的投稿

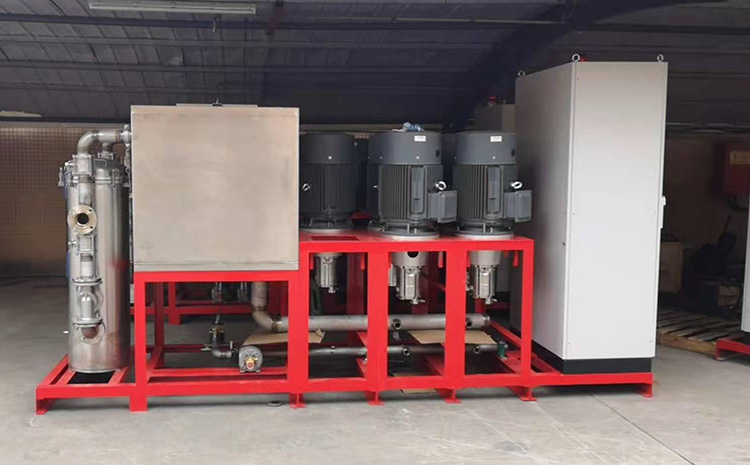

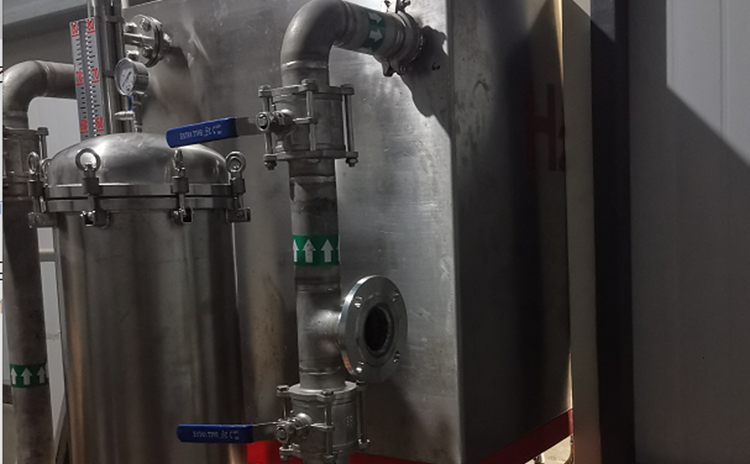

2020年10月28日,成都锦通档案采购的细水雾从我司工厂出发。
10月30日,我司技术人员前往成都锦通档案安装高压细水雾泵组。由于前期泵房安装时没有与合作方协调好,现场面临的情况就是如何把近2吨的泵组从1楼运输到4楼,然后再放进泵房内。
30日上午9点,我和生产部宋工提前到了安装现场,商量泵组怎么进泵房的方案,当时商讨出了3种方案:
1:泵组整体到四楼后,泵房侧面拆开泵组能进的尺寸,然后用手动叉车移到泵房。不过面临的问题是,活动板房下面有80公分水泥基础,另内部又焊接角钢。如果进行拆除,那工程会很大,而且后期还得还原,总体来看此方案费时费力,不是狠好的选择;
2:泵组整体上四楼泵房位置,拆解三块再进入泵房;
3:泵组在下面拆分后再转至四楼分开进入泵房。
给出方案后,合作方来现场告知泵房不能拆,因为泵房属于违建,拆掉就不让复原了。于是方案1就彻底放弃了,后面和安装的兄弟们商议后,决定采用第2种方案。但我比较倾向于第3种方案,因为泵组本身太重(近2吨),每移动几公分都要费九牛二虎之力。不过少数服从多数,确定好后,大家就开始了一下午的泵组转移工程。

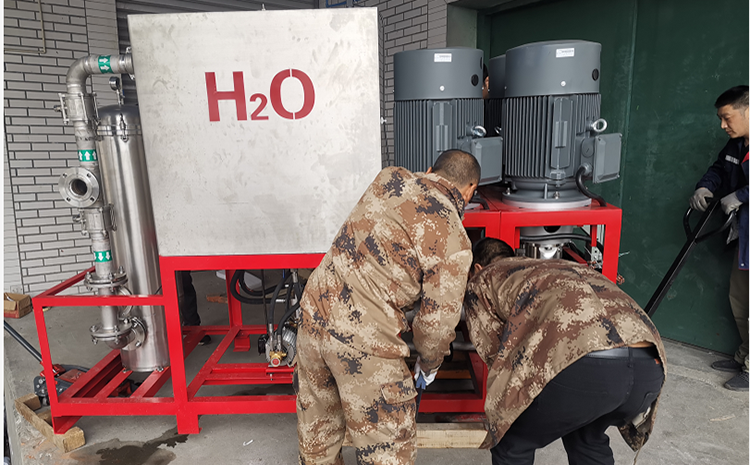

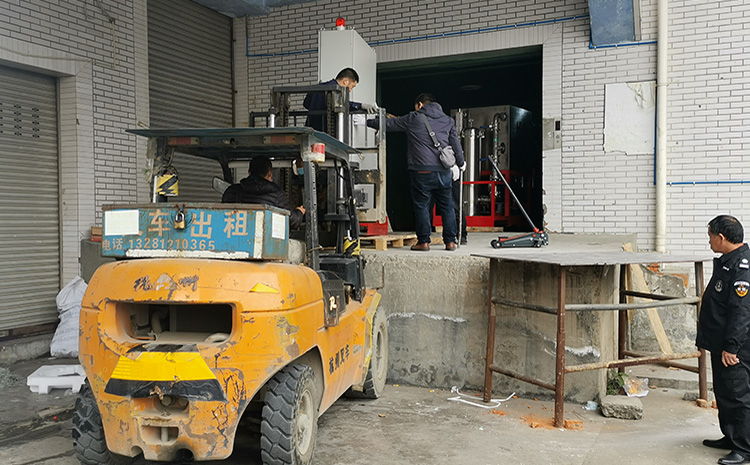

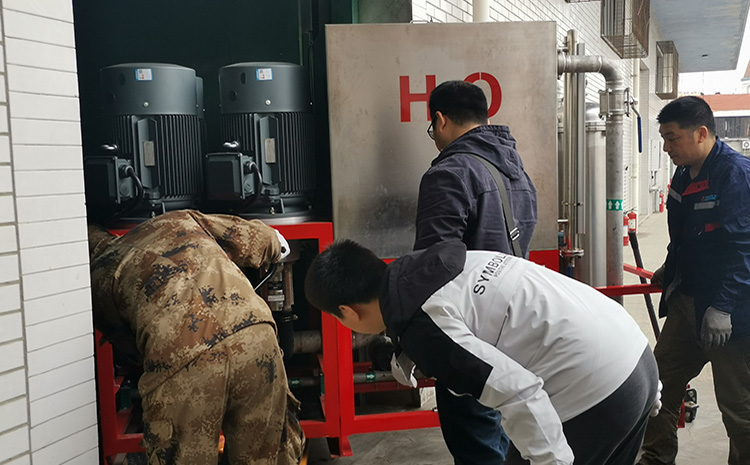

先打电话叫来了叉车,叉车把泵组升到了货运电梯平台。
我们的手动叉车(承载2T)从泵组前面伸进去,以方便进去时转向,后面使用千斤顶,这样就形成了前拉、后推两边扶的配合。电梯平台本身自带一些斜坡,千斤顶只有50公分,拉动的同时会造成后部受力不均,一旦在斜坡拉动泵组时整体就会倾倒,所以在拉的同时须在泵组底部两边垫木方,人员分配为前两人后三人,还有一个人在泵组移动的同时挪动木方,以防泵组倾倒。
泵组抵达货运电梯平台后,就要把泵组向电梯移去,大家齐心协力地吆喝起了号子“1、2、3” ….泵组移动了不到十公分,啪啦一声,叉车卡住了。由于叉车的提升高度只有30公分左右,长度1.5,在上坡时就造成了叉车贴地,完全不能动弹。
看此情形,我再次建议兄弟们拆块分运上去,但现场的兄弟们都说再试一次。我们又想了另一种办法:把前面叉车拖出只要达到转向的目的就行,然后垫上木方,别说这样还真可行。再次吆喝起号子“1、2、3…..”,兄弟们拉的拉叉车,推的推泵组,用的用撬棍。
也就是这时,我对“楔”字的含义有了深刻体会,就如我们现在这般,一点,一点,一点往里面推挤加撬。到电梯短短3米的距离,我们用了30分钟。
终于到了四楼电梯口,正对电梯的是一个1.6米宽的巷道,直接转是转不过的,得把整个泵组角度移到最靠墙的位置。我们先往泵房相反的方向退几米,让泵体(1.03米)和巷道成一条直线,两边才能站人,整个泵组经过几次进退转向找角度后,终于移出了电梯。
下一个挑战,就是从电梯口到泵房,距离不到10米,不过有一个比一楼进电梯口更斜的坡。我们挪了不到三米,由于前后配合沟通出现误差,前面拉的同时,后面撬棍往前楔的时候,造成整个泵组倒在右边的墙体上面。当时我吓出一身冷汗,既担心右侧的兄弟伙些,又怕把墙给弄倒了,毕竟是近2吨的东西,不管是哪个结果,都可能造成很大的伤害。
面对此时情景,我内心真的有一万个自责,反问自己”为什么没有坚持在下面把泵组拆分了再上来,想着以后安装泵组时一定会坚持安全风险把控”。在确定没伤到人以后,张师傅提出要去买质量更好更长的撬棍,不然很难把它挪上去。我立即跑到楼下找了个五金店,租了根质量好的撬棒拿上去,(此时已过去1小时)大家都有些精疲力尽了。我把买来的水给大家后,休息了十分钟攻坚战继续开始。

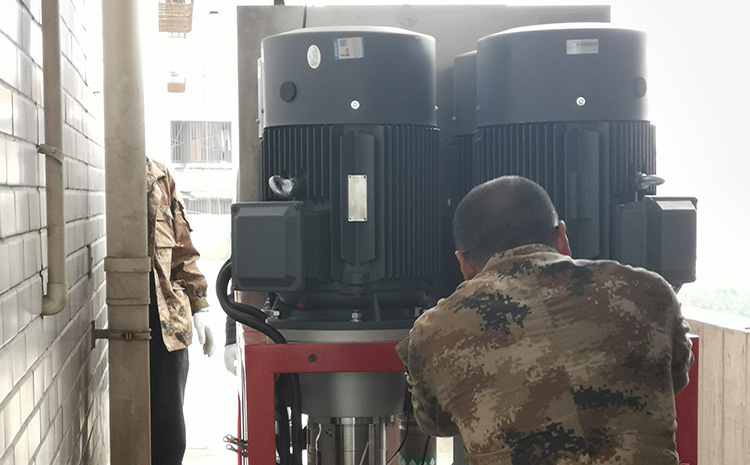

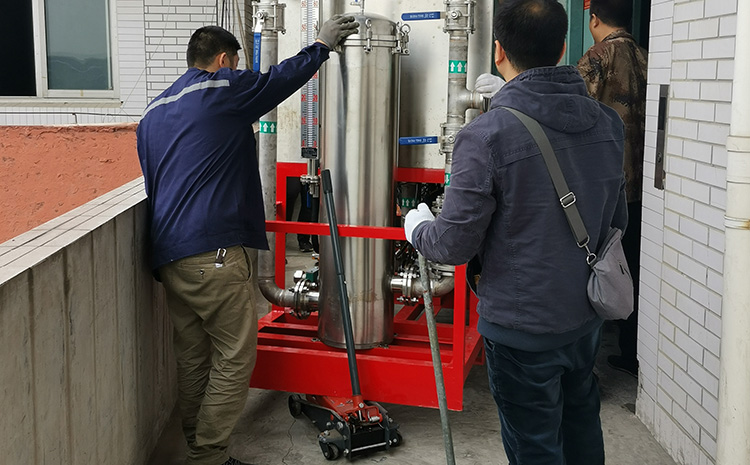

有了一楼电梯平台和四楼电梯口出来的一些默契度和经验后,最后五六米大家都配合的很好。前拉后推,配合撬棍楔,上坡时把竖着的泵组横着拉进来,没费多大力气就到了泵房左侧平台。
不过到了泵房平台后,战斗依然还没有结束,我们还得把泵组放进泵房才行。目测了一下,好像进不去,怎么办?拆门?拿卷尺量了量,泵房门拆掉门边后1.05米,泵组宽度1.03米,就是这0.02米的距离,给了我们不拆门把泵组放进去的希望。

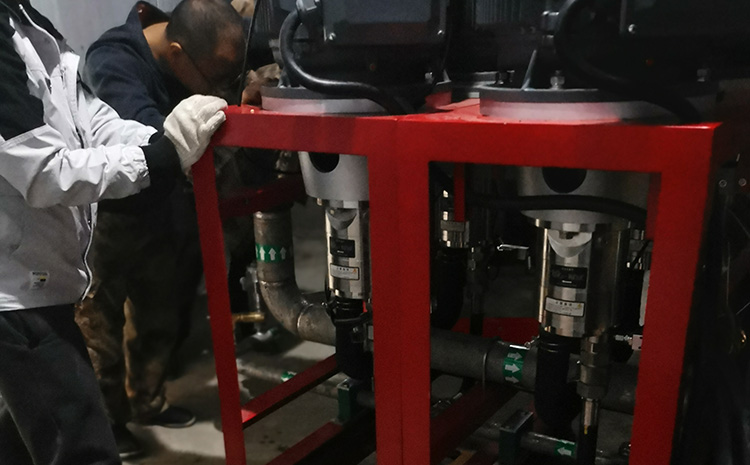

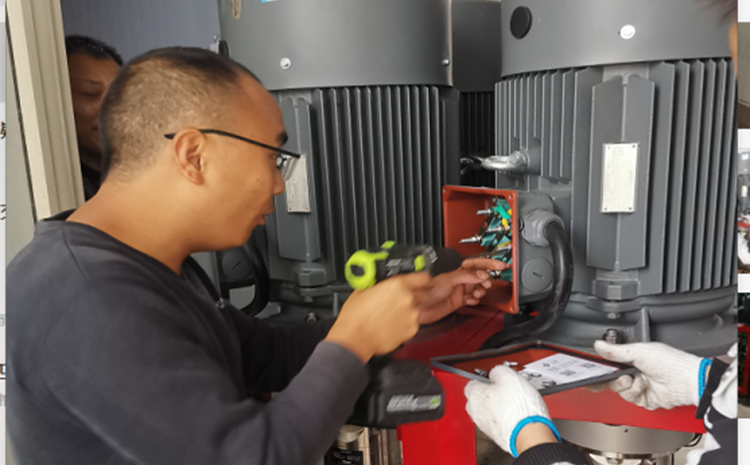

接下来就到方案2的最后一步了:拆分泵组。我们把泵组拆成了水箱、泵体、控制柜三大块。先把水箱放进泵房,然后就是泵体,不过得先把两块电机拆了,不然还是进不去。

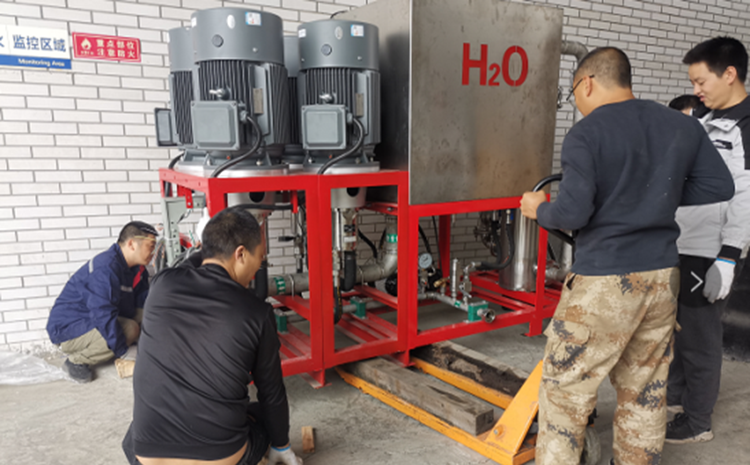

留给我们的空间就0.02米,而泵体有1吨的样子,兄弟们难以施展开,前前后后进退多次调角度,门边都给擦掉一块,终于把这个重量级的物体挪进去了。再者,就是把泵组部分和水箱部分下面的管道对接上,不过泵房空间有限,我们来来回回对了十几次才接上。
最后就只剩控制柜了,这个时候大家已经疲惫不堪,但还是拿出仅有的一点力气把控制柜抬了进去。整体设备进去后已经5:40,我们2:00开始,5:40结束,用时3小时40分钟,一楼到四楼再到泵房,真的累瘫了。
总耗时3小时零40分钟,13200次摆动的每一秒都是由兄弟们的汗水和团结的力量填满。在这一过程,我们一起证明了协同解决事情的能力,感受了齐心协力就能把事情做好的成就感。
万事开头难!第一次的困难是为下一次积累经验,项目现场会有N多种不确定因素,只有见招拆招,办法总比困难多!另外,真诚向这帮关键时刻能顶起来的兄弟说声感谢!
热门文章/ Popular articles
- 绕西高速监控中心高压细水雾灭火系统项目圆满完工![2021/12/03]
- 全地形消防摩托车筑牢镇远古城景区“防火墙”[2021/11/18]
- 安徽一档案馆负责人莅临四川斯库尔工厂参观考察[2021/11/01]
- 精彩回顾 | 四川千页2021北京消防展圆满落幕![2021/10/18]
- 松滋市社区举行微型消防车发放仪式及消防知识培训班[2021/09/29]
- 中国建筑西南设计研究院领导及专家一行莅临四川斯库尔参观指导[2021/09/17]
- 熔炼团队,超越自我——2021四川斯库尔全员团建活动完美收官![2021/09/03]
- 四川省建筑设计研究院领导一行莅临四川斯库尔考察交流[2021/08/20]
- 细水雾灭火系统守护文物消防安全[2021/08/18]
- 斯库尔电动高压细水雾参与大昭寺消防趣味运动会[2021/08/17]
热销产品/ hot-sale products
19938254463
客服service
售前售后全程支持
斯库尔微信二维码
